广州老旧小区加装电梯,全流程总承包从勘测到验收

我司是一家从业多年,专业从事加装电梯工程及安装。公司主要经营房屋建筑工程、装饰装修工程、钢结构工程、环保工程、建筑幕墙工程等。
公司始终为客户提供好的产品和一条龙服务,随时解答客户有关加建电梯遇到的困难,同时将解决困难的相关案例与业主分享。公司对建筑加建电梯的手续办理、施工工艺都非常成熟,并在多年的施工过程中积累了丰富的经验。我们追求的是质量、品质、安全可靠、牢固耐用而不失美观的产品。同时拥有专业,成熟的售后服务团队,快速响应,及时为客户解决电梯设备日常维护、保养服务,为业主排忧解难。并得到所有合作小区业主的认可和推介。





海康智慧城市科技(广东)有限公司深耕广州旧楼加装电梯工程领域,拥有房屋建筑、钢结构、装饰装修、建筑幕墙等多项工程施工能力,具备从业主协调、方案设计、报建审批、施工建设到竣工验收,再到后期电梯托管运维的全链条服务能力。

团队核心高管自 2002 年深耕广州旧楼加装电梯市场,累计落地广州各区旧楼加装电梯项目 500 台以上,是广州成片连片加装电梯重点承建单位。项目覆盖白云、海珠、天河、荔湾、越秀、番禺、黄埔、花都、增城、从化等广州全部行政区,服务机关单位宿舍、老旧居民小区等各类既有住宅项目,积累大量平层入户、半层入户、钢结构井道、混凝土井道等不同类型落地案例,熟悉广州旧楼加梯政策、报建流程与居民协调难点。

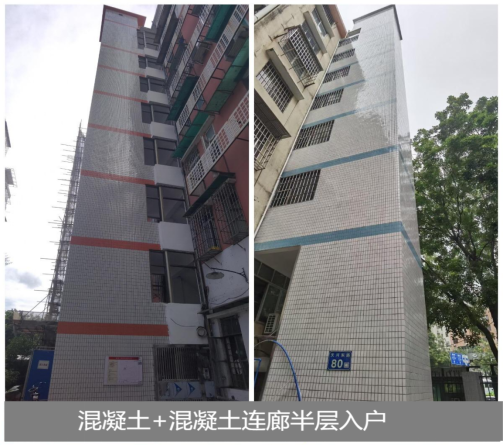

公司可提供多种加梯建设方案:钢结构明框玻璃、钢结构点式玻璃、混凝土结构连廊等多种井道外立面方案,适配不同小区建筑风貌需求。项目竣工之后,可无缝衔接我司自研穗梯 AI 智慧电梯托管服务,落实广州地方标准《电梯托管标准化管理规范》DB4401/T 33‑2019,实现 “旧楼加装电梯建设 + 后期智慧托管” 一体化闭环,解决小区建好电梯之后无人专业管理的痛点。

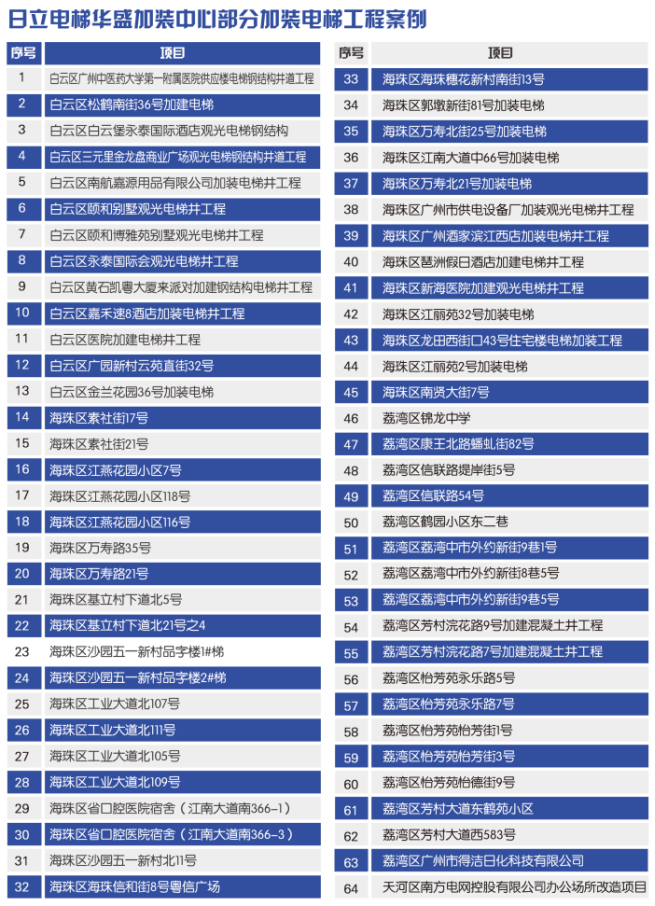

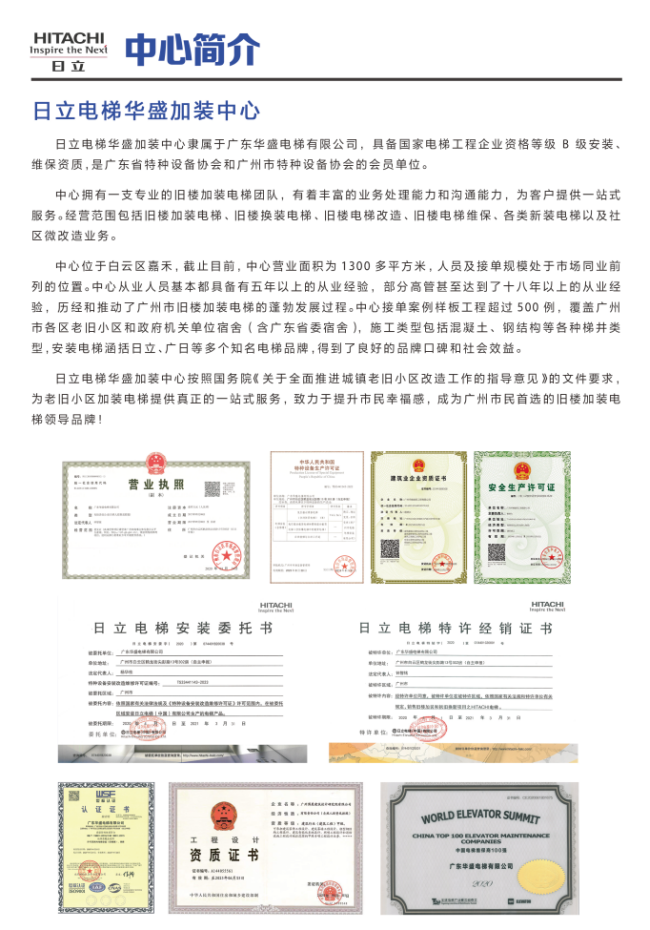

依托完整工程资质、日立原厂授权合作、大量广州本地实操案例,搭配公司电梯托管单位资质、科技型中小企业资质以及十余项软件著作权,为广州老旧小区提供加梯建设、后期运维一揽子解决方案。

广州老旧小区加装电梯|全流程FAQ(勘测→表决→报建→施工→验收→取证)

 一、基础&总承包模式类

Q1:全流程总承包包含哪些环节?哪些是你们负责,哪些业主配合?

A:总承包覆盖:现场勘测、方案设计、结构/消防验算、业主协调表决、公示资料编制、规划许可证申报、管线迁改对接、施工图审查、施工报监、现场管理、规划条件核实、竣工验收、电梯特检、特种设备使用登记、档案移交、补贴材料总承包。

总承包方:资料编制、跑部门、对接设计院/电梯厂/施工队、公示组织、进度跟进、问题协调;

业主:提供房产证、身份证、现场开门配合勘测、内部协商出资分摊、按时付款、签署表决文件、配合街道社区问询。

> 总承包不兜底表决通过、不强制低楼层业主同意、不承诺100%审批通过。

Q2:广州加装电梯表决规则是怎样?一单元单独算还是整栋?

A:按《民法典》:本单元(不影响其他单元结构可单独按单元)专有部分**面积+人数双2/3以上参与表决,参与表决里面面积、人数双3/4同意,方案即可推进。

占用一楼专有部分,必须单独征得该户书面同意。

Q3:总承包一般有几种合作模式?

A:常见2种:

2)总包总承包(主流):总承包+设计+电梯采购+施工一体化;

3)业主报建+找代建+后期托管:完工后移交电梯托管(年检、维保、应急)。

Q4:房改房能不能加装?和商品房有差别吗?

A:可以。房改房可委托原售房单位协助申请,可使用房改房维修资金;商品房走业主自筹、公积金、住宅专项维修资金渠道。

 二、勘测、方案、技术类

Q5:现场勘测主要测什么?勘测一次够吗?

A:勘测内容:建筑外立面、梁柱结构、采光间距、消防通道、地下管线(给排水、燃气、强弱电)、化粪池、首层通道、基坑空间、连廊接驳位置、周边退让。

一般初勘1次出初步方案;管线复杂、地基受限、靠近燃气/电缆,需要复勘、管线探测。

Q6:哪些情况技术上大概率做不了?

A:① 基坑下方有主燃气总管、高压电缆无法迁改;② 消防通道净宽无法满足规范;③ 建筑结构承载力不足且加固成本极高;④ 紧贴历史保护建筑、文保控制线内;⑤ 电梯井完全压在他人专有产权上且无法协商。

Q7:采光、噪音遮挡有没有硬性标准?一楼不同意是不是就一定不能装?

A:按DB4401/T 286-2024广州加装电梯技术规范,要尽量减少对低层采光、通风影响;低层业主没有一票否决权,但如果电梯占用其专有部分,必须征得本人同意;规划部门会审查日照、通风、视线影响,公示收到异议会组织协调、方案优化。

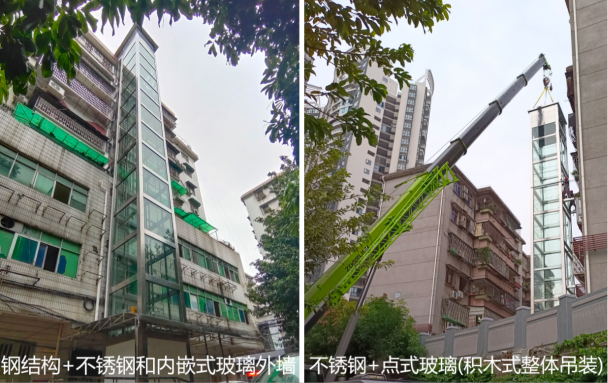

Q8:电梯井是钢结构还是混凝土?总承包可以推荐方案吗?

A:两种都可以,广州钢结构装配式占多数、工期更快;混凝土井耐久性好、造价偏高。总承包会结合勘测结果、业主预算、现场条件给对比方案,最终由表决业主选定。

三、资金、分摊、补贴类

Q9:广州官方参考分摊系数是多少?

A:官方参考:3楼系数1,2楼0.5,1楼0;4楼起每高一层+0.1(4F1.1、5F1.2、6F1.3……);同楼层按产权面积分摊;仅为参考,业主可以自行协商其他分摊方案,写进出资协议。

Q10:资金来源有哪些?能不能提公积金、动用维修资金?

A:业主自筹、住房公积金提取、住宅专项维修资金、房改房维修基金、原单位补贴、社会投资(代建分期付款模式);公积金、维修资金各区提取材料略有差异,总承包可协助准备材料。

Q11:广州还有加装电梯财政补贴吗?

A:市级普惠补贴已逐步退出,各区政策不同(部分区保留低保/低边家庭专项补助、成片连片试点补贴);总承包会提前核查项目所在街道、区最新补贴细则,拿到《特种设备使用登记证》后协助申报,补贴下发以财政审核为准,总承包不保证补贴金额和到账时间。

Q12:总造价一般多少钱?有哪些隐性费用容易漏?

A:钢结构常规(6-9层):50–60万/台(不含管线迁改、地基加固、绿化恢复、补偿款);

B:混凝土常规(6-9层):50–65万/台(不含管线迁改、地基加固、绿化恢复、补偿款);

容易漏项:地下管线迁改、燃气改管、地基加固、绿化迁移、道路恢复、环评/管线探测费、低层补偿、监理费、报建规费、档案费、验收检测费。

> 总承包合同务必列明:包干范围、除外项目。

四、报建、公示、审批流程类

Q13:要不要办建设用地规划许可?

A:不需要,加装电梯不用征地、不用供地审批;只需要办理建设工程规划许可证(原有图纸预留电梯井的除外)。

Q14:批前公示多久?在哪里公示?有异议怎么处理?

A:规划批前公示20天,在楼栋现场、政务平台公示;收到有效异议,总承包配合街道、规自部门组织调解、方案修改后重新公示。公示无异议或异议不成立,才会出规划许可证。

Q15:规划证有效期多久?过期怎么办?

A:证上载明有效期,一般1年;到期未开工,可提前申请延期,逾期未延期自动失效,需要重新走方案+公示。

 Q16:要不要施工图审查、施工报监?

A:需要;达到限额工程,要施工图审查、住建报监;总承包统一收集图纸、结构安全说明、消防说明送审。

五、施工、管线、工期类

Q17:全套总承包正常总周期多久?卡壳点一般在哪?

A:理想顺畅:3.5–6个月;

分段参考:勘测方案(7–15天)→业主表决协调(15–60天,最容易拖)→规划公示+拿证(约30–45天)→管线迁改(15–60天,燃气迁改最慢)→施工安装(45–70天)→规划核实+竣工验收+特检取证(20–40天)。

最大卡点:业主协商分歧、燃气/电力管线迁改排期。

Q18:施工期间停水停电、燃气停气,谁协调?

A:总承包牵头对接水务、燃气、供电、通信管线单位排迁方案、排期;但管线单位施工排期由公用企业安排,总承包无法强制提速。

Q19:施工扰民、扬尘噪音投诉谁处理?

A:总承包落实降噪、围挡、洒水;收到投诉总承包对接社区、城管协调,调整作业时间。

六、验收、取证、交付、质保类

Q20:竣工分哪几项验收?顺序是什么?

A:顺序:1)规划条件核实(规自局)→2)五方竣工验收(建设、设计、施工、监理、勘察)→3)电梯特种设备监督检验(特检院)→4)住建竣工验收备案(投资额≥30万需要)→5)城建档案移交→6)申领《特种设备使用登记证》(拿到这个证,电梯才能合法投用)。

Q21:特检院检验不通过怎么办?

A:总承包组织施工、电梯厂家按整改意见书限期整改,复检,复检费用看合同约定是否包含在包干价。

Q22:拿到使用登记证之后,还要做什么?

A:① 移交维保单位,签订维保合同;② 业主建立电梯专项运维账户,分摊每年维保费、年检费;③ 资料原件(规划证、竣工图纸、检测报告、使用登记证)移交业主代表保存,总承包留存副本。

Q23:质保期多久?质保范围?

A:电梯整机厂家质保一般1–2年;钢结构井道、土建施工质保按建设规范(土建最低2年,防水5年);质保只覆盖工程质量问题,不含后期正常维保、人为损坏、雷击、管线老化;总承包合同要区分。

Q24:档案移交是必须的吗?

A:是的,广州要求加装电梯项目竣工验收后向城建档案馆移交全套竣工档案,总承包负责组卷、移交,拿到档案回执。

七、总承包合同、风险、售后FAQ

Q25:代报建是单独收还是打包在总工程价?

A:两种模式都有:单独报建服务费;或总包模式下费用含在总包价内,合同写明总承包服务清单、退费规则(规划不通过如何结算)。

 Q26:表决失败、规划不予许可,总承包费能不能退?

A:按合同约定;一般:已经发生勘测、图纸、公示成本的,扣除已发生实支成本,剩余退还;纯总承包不包“保通过”。严禁总承包承诺包通过、包一楼同意。

Q27:后期电梯年检、维修、更换,总承包可以继续托管吗?

A:可以单独签电梯托管/维保续约,属于交付后增值服务,不属于前期加装总承包范围。

Q28:加装之后,房产证要不要变更?

A:不用单独变更房产证;规划、竣工资料留存即可,不影响产权。

Q29:加装电梯会不会影响房屋交易?

A:合法取得规划许可、验收合格、有使用登记证,不影响交易;交易时可向买家出示全套竣工档案。
